  | КАРТА ТРУДОВОГО ПРОЦЕССА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА | КТ-4.1-0.5-77 |  |

  | Разработана Лабораторией монтажных работ при ДИСИ Минмонтажспецстроя УССР * Откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство |  |
  | МОНТАЖ ЖЕЛЕЗОБЕТОННЫХ Н-ОБРАЗНЫХ РАМ МАССОЙ 7,5 т |  |
  | Входит в комплект карт ККТ-4.1-0 Монтаж железобетонных каркасов многоэтажных зданий |  |

  | Взамен КТ-4.1-0.5-72 |  | *
г. Днепропетровск-92, ул. Чернышевского, 24а. 1.1. Карта предназначена для организации труда рабочих при монтаже железобетонных рам с безопорным стыком при ванной сварке стержней рабочей арматуры. Монтаж производится с помощью одиночного кондуктора для установки и выверки рамы. 1.2. Показатели производительности труда


   |   | По карте | По
   МНиР |
  | Выработка на 1 чел.-день, рам | 1,43 | 0,65 |
  | Затраты труда на одну раму, чел.-ч | 5,6 | 12,6 | Примечание. В затраты
труда не включены 0,5 чел.-ч, затрачиваемые такелажниками из другого звена на
подготовку рамы к монтажу и строповку ее. 1.3. Снижение затрат труда и повышение выработки рабочих достигается за счет применения кондуктора для установки и выверки рам. 2.1. Рамы транспортируют в вертикальном положении на специально оборудованном трейлере по две штуки, а хранят на приобъектном складе также в вертикальном положении на специальных подставках на расстоянии 75 см одна от другой во избежание повреждений арматурных выпусков. На рамы должна быть нанесена несмываемой краской марка, надпись «верх» и осевые риски. 2.2. Кондуктор необходимо испытать на нагрузку в 9,4 т, а все ходовые винты проверить на выполнение операций с рамой, установленной на опорных барабанах кондуктора. 2.3. Работы следует выполнять, строго соблюдая правила техники безопасности и охраны труда рабочих согласно СНиП III-А.11-70, § 14. 3.1. Исполнители: монтажник конструкций VI разряда (М1) - 1 монтажник конструкций (он же газорезчик) V разряда (М2) - 1 монтажник конструкций IV разряда (М3) - 1 монтажник конструкций III (М4) - 1 3.2. Инструменты, приспособления и инвентарь


   | Наименование, назначение и основные параметры | ГОСТ, № чертежа | Количество, шт. |
  | Кондуктор одиночный для установки и выверки рамы | Чертеж 5915М-22 ПИ Промстальконструкция * | 4 |
  | Строп двухветвевой | РЧ-507-72 ЦНИИОМТП ** | 1 |
  | Рулетка | РС-20, ГОСТ 7502-69 | 1 |
  | Зубило | ГОСТ 7211-72 | 2 |
  | Щетка стальная | Каталог-справочник ЦНИИТЭстроймаша,*** стр. 83 | 2 |
  | Рейка-шаблон стальная | - | 1 |
  | Теодолит | ГОСТ 10529-70 | 1 |
  | Лом монтажный | ГОСТ 1405-72 | 4 |
  | Кувалда (4 кг) | ГОСТ 11402-65 | 2 |
  | Лестница-стремянка высотой 900 мм | - | 1 |
  | Скребок для снятия заусенцев | Нормаль Главстальконструкции
  НР-32-55 | 2 |
  | Метр стальной складной | ГОСТ 7253-54 | 1 |
  | Аппарат газорезный | К-51 | 1 | *
125080, Москва, А-80, Волоколамское шоссе, 1. **
Рабочие чертежи можно приобрести в Бюро внедрения ЦНИИОМТП. ***
121019, Москва, Г-19, ул. Маркса и Энгельса, 7/10. 4.1. Операции по монтажу железобетонной Н-образной рамы выполняют в следующем порядке: переставляют одиночный кондуктор к месту установки рамы и крепят на перекрытии таким образом, чтобы его ось совпала с поперечной осью рамы; подготовляют, стропят и подают раму на кондуктор; укладывают ригель рамы на опорные барабаны кондуктора и закрепляют его при помощи зажимов; расстроповывают раму и выверяют ее положение теодолитом и винтовыми домкратами кондуктора; подготовляют стержни рабочей арматуры к ванной сварке. 4.2. Организация рабочего места

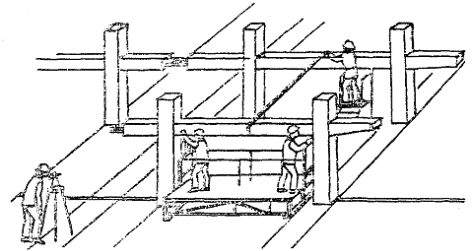

  - рабочие места монтажников
 1 - кондуктор для установки и выверки рамы; 2 - рейка-шаблон; 3 - теодолит; 4 - железобетонная рама; 5 - монтажный кран 4.3. График трудового процесса
 Примечания. 1. Сварку и
инъецирование стыков рамы выполняют специализированные звенья. 2.
Перестановку кондуктора производят после окончания ванной сварки арматурных
стержней вертикальных стыков рамы. 4.4. Описание операций


   | № по графику | Наименование операций, их продолжительность, * исполнители и орудия труда; характеристика приемов труда |
   | 1 | 2 |
  | 1 | ПЕРЕСТАНОВКА КОНДУКТОРА; 15 мин; М1, М2, М3, М4; метр, ломы Монтажники М1 и М2, находясь на площадке кондукторе, вращением винтов В-2 и В-2а спускают опорные барабаны кондуктора в нижнее положение. Монтажники
  М3 и М4, находясь на перекрытии, обратным поворотом винтов В-3 и В-3а убирают выступающие части опорных барабанов. По сигналу монтажника М1 машинист крана подает крюк, а монтажники М3 и М4 цепляют на него строп. Монтажники М1 и М2 стропят кондуктор за верхний пояс, а монтажники М3 и М4 в это время подготовляют площадку для его установки: убирают лишние предметы и намечают мелом на перекрытии продольную ось установки кондуктора. Затем монтажник М1 подает команду машинисту крана натянуть строп. Убедившись в надежности строповки, монтажники М1 и М2 спускаются с площадки кондуктора на перекрытие и сигнализируют о подъеме и перемещении кондуктора, после чего
  сопровождают его к месту установки. Монтажники М3 и М4 вместе с монтажником М2 принимают кондуктор и, удерживая его от раскачивания, направляют между оголовками стоек нижестоящей рамы, совмещая продольную ось кондуктора с осью, нанесенной мелом на перекрытии.
 Монтажник М1 подает сигнал машинисту крана плавно опустить кондуктор и вместе с монтажником М2 поднимается на его
  площадку. По команде монтажника М1 машинист ослабляет натяжение стропа, а монтажники расстроповывают кондуктор и вращением винтов В-2 и В-2а поднимают его барабаны на отметку выше проектной (так как выпуски рабочей арматуры
  делают длиннее стыка для последующей обработки под сварку). В это время
  монтажники М3 и М4 с помощью винтов В-3 и В-3а крепят кондуктор к оголовкам стоек нижних рам |
  | 2 | ПОДЪЕМ, УСТАНОВКА НА КОНДУКТОР И РАССТРОПОВКЕ РАМЫ; 12 мин; М1, М2, М3, М4; кондуктор, ломы По сигналу монтажника М1, находящегося на перекрытии, машинист крана подает раму к месту установки. Монтажник М4 устанавливает на оголовках стоек нижней рамы планки-зажимы для последующей фиксации стоек монтируемой рамы. Монтажники М2 и М3, находясь на перекрытии, принимают раму и, удерживая ее от разворота и раскачивания, направляют на опорные барабаны кондуктора, после чего поднимаются на площадку кондуктора и, вращая винты В-1 и В-1а, закрепляют ригель рамы. Затем по сигналу монтажника М1 машинист крана ослабляет натяжение стропа, а монтажники М2 и М3
  расстроповывают раму
 |
  | 3 | ВЫВЕРКА РАМЫ; 18 мин; М1, М2, М3, М4; кондуктор, теодолит, рейка-шаблон, лестница-стремянка Монтажник М1 устанавливает теодолит и производит геодезическую проверку положения рамы. Монтажники М2 и М3, находясь на площадке у опорных барабанов кондуктора, вращением винтов В-1 и В-1а приводят раму в вертикальное положение, совмещая ось рамы с поперечной осью здания. Монтажник М4
  поднимается на лестницу-стремянку и крепит конец рейки-шаблона к ригелю ранее установленной рамы так, чтобы риска на шаблоне совпала с осью ригеля, после чего спускается с лестницы-стремянки
  и подает второй конец рейки монтажнику М3, который набрасывает откидной кронштейн рейки на ригель монтируемой рамы. Монтажники М2 и М3 при помощи винтов В-1 и В-1а совмещают ось ригеля с риской на шаблоне, обеспечивая проектное расстояние между поперечными осями рам (6 м). Затем по команде монтажника М1 монтажники М2 и М3, вращая винты В-3 и В-3а, совмещают оси стоек рамы с продольными осями здания
 |
  | 4 | ПОДГОТОВКА СТЕРЖНЕЙ АРМАТУРЫ К СВАРКЕ; 12 мин; М1, М2, М3, М4; газорезный аппарат, стальная щетка, скребки для снятия заусенцев, зубила, кувалды Монтажники М1
  и М3 одновременно на двух вертикальных стыках, а монтажник М4 на горизонтальном стыке выравнивают выпуски рабочей арматуры до совпадения их со стыкуемыми стержнями. Монтажник М2 газорезным аппаратом срезает стержни вертикальных стыков: нижние под углом 25 - 30°, верхние под углом 60°; стержни горизонтального стыка он срезает под углом 25 -
  30°. Обработка торцов стыкуемых стержней
  производится с учетом разности фактической и проектной отметок. Зазор между стержнями должен быть от 5 до 15 мм. Монтажники М1, М2 и М3 очищают срезанные торцы и боковые поверхности стыкуемых стержней арматуры от заусенцев и ржавчины
 |
  | 5 | УСТАНОВКА РАМЫ В ПРОЕКТНОЕ ПОЛОЖЕНИЕ; 15 мин; М1, М2, М3, М4; теодолит, кондуктор Монтажники М2 и М3 поднимаются на площадку кондуктора и по команде монтажника М1, находящегося у теодолита, с помощью винтов В-2 и В-2а опускают раму на опорных барабанах кондуктора до проектной отметки. Монтажник М4, находясь на перекрытии, планками-зажимами совмещает стойки устанавливаемой и нижестоящей рам | * На одну раму. СОДЕРЖАНИЕ   |  |
